由(you)杭州華(hua)新機電工程有限公司(si)總包的華(hua)潤(run)電力(li)(溫州)有限公司(si)兩臺1600t/h卸船機滾裝(zhuang)工程順利竣工。

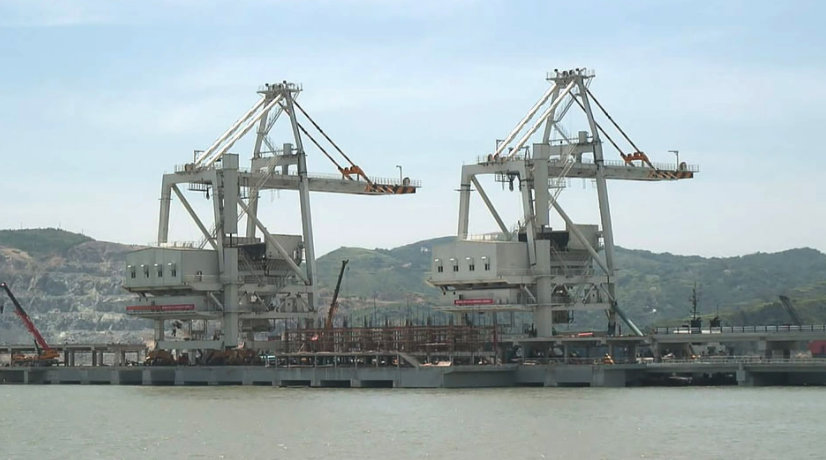

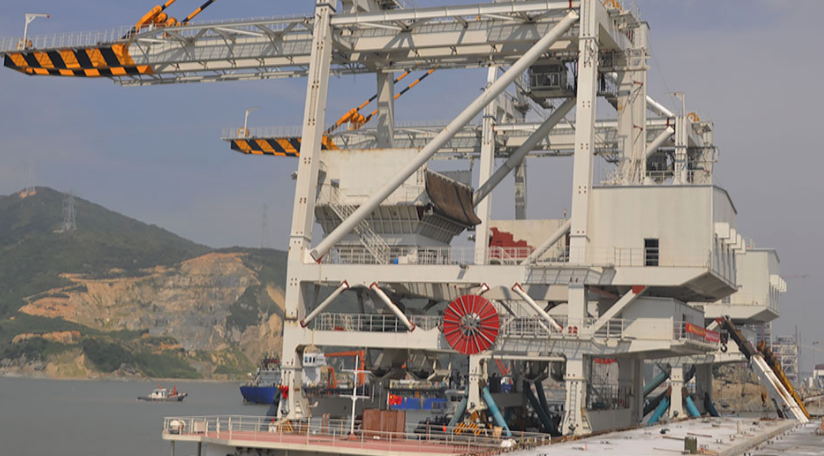

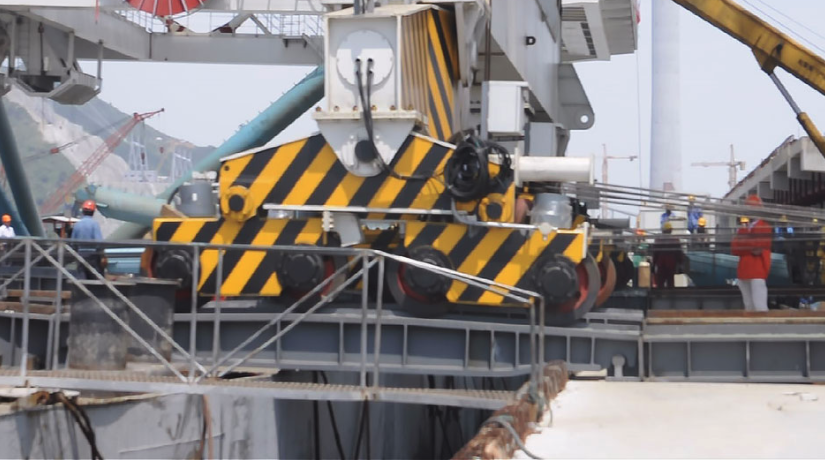

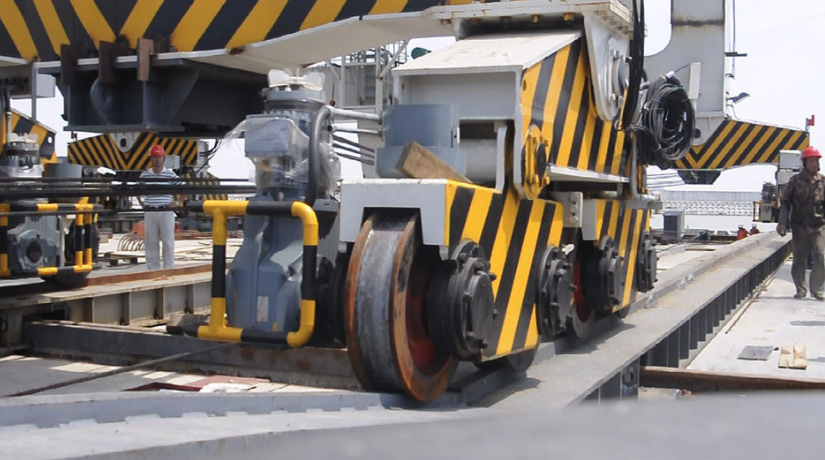

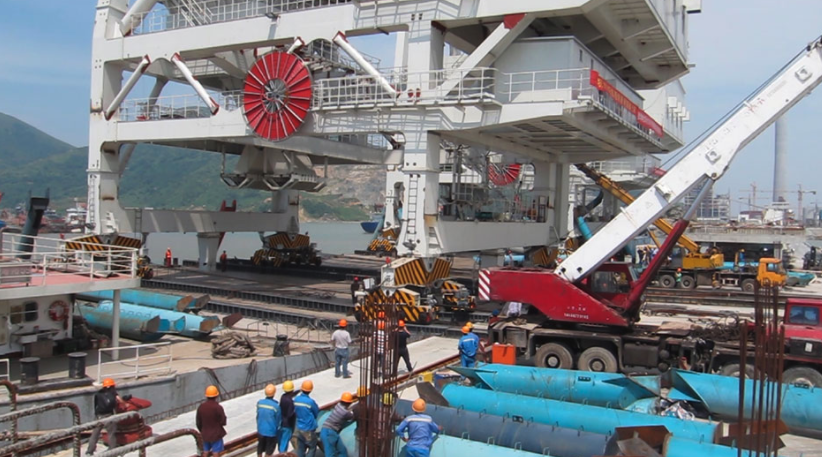

該兩臺卸船(chuan)(chuan)機于2013年6月(yue)底在張家港制造基地整機安(an)裝結束(shu)后(hou),于7月(yue)11日(ri)開始滾裝,分別(bie)于7月(yue)11日(ri),7月(yue)13日(ri)滾裝上(shang)(shang)船(chuan)(chuan),7月(yue)17日(ri)出(chu)港,經7天海上(shang)(shang)航行(xing)后(hou),卸船(chuan)(chuan)機抵(di)達電(dian)廠碼頭(tou),7月(yue)26日(ri)和(he)28日(ri),卸船(chuan)(chuan)機正(zheng)式滾裝上(shang)(shang)岸并(bing)順利(li)頂升入軌。
華潤電力兩臺(tai)1600t/h卸(xie)船機滾(gun)裝(zhuang)工(gong)程(cheng)是華新機電首次(ci)自主進行大型(xing)設備的(de)(de)滾(gun)裝(zhuang)。在(zai)整(zheng)個工(gong)程(cheng)中(zhong),項目相關(guan)領導和技(ji)術人(ren)員對碼頭(tou)水工(gong)滾(gun)裝(zhuang)段要求(qiu)(qiu)、海上運輸卸(xie)船機工(gong)況(kuang)的(de)(de)特殊要求(qiu)(qiu)、駁(bo)船選(xuan)型(xing)、以及如何(he)利(li)用潮差和船舶吃水深度(du)、鉸接(jie)滾(gun)裝(zhuang)過渡梁設計等諸多關(guan)鍵(jian)點(dian)作了深入的(de)(de)探討和研究(jiu),也(ye)因(yin)此獲得了許多寶貴的(de)(de)經驗。
滾裝工(gong)程的順利竣工(gong),不僅為使(shi)用單位的順利投產提(ti)供了(le)有力的保(bao)證,同(tong)時為公司(si)大型(xing)設(she)備整機交(jiao)付、開(kai)拓國(guo)際市場奠定(ding)了(le)堅實的基(ji)礎。
